联系我们 English 设为首页 加入收藏

员工风采

员工风采
当前位置: 首页 >> 党群建设 >> 员工风采 >> 正文
击水鱼山岛的西北汉子
发布时间:2022-07-07 16:00:17        文章来源:

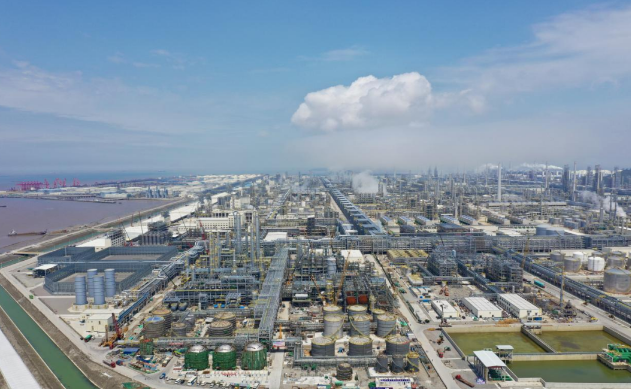

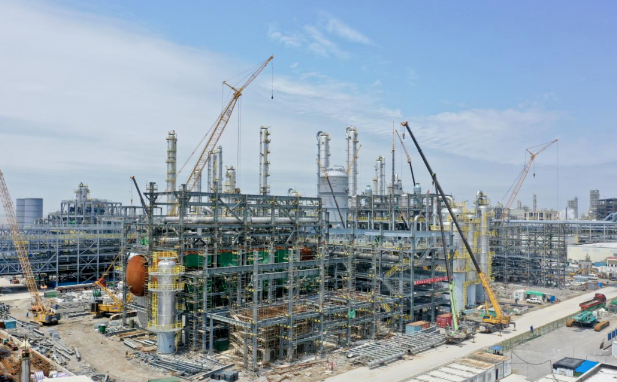

六月的鱼山岛上,管廊成网,高塔如林,陕西化建西安公司近千名建设大军正头顶烈日,鏖战酷暑,施工人员发扬连续作战精神,夜以继日全力奋战,浙石化二期27/60万吨/年PO/SM装置工程施工现场一派热火朝天的繁忙景象。

精心组织 统筹兼顾

PO/SM项目开工以来,备受公司重视,择优选派公司优秀的项目管理团队和施工队伍,不断加大人力物力投入,力求以一流的管理、一流的技术、一流的服务,打造精品工程。期间,公司领导及相关部门多次赴项目现场调研、督导、协调解决施工难题。

进入雨季,为减小降水对项目安全管理产生不利影响,项目部全体人员群策群力,在保证施工安全、质量的前提下,合理倒排工期,不断优化施工方案,克服时间紧、任务重、边采购边施工等困难,切实保证项目施工稳步推进。为保障施工进度,项目部采取片区责任制,落实责任到人,每天下午组织召开协调会,班组负责人汇报当前在建项目的基本情况、项目进度和现场遇到的问题。为解决施工现场场地紧张的问题,现场交叉作业统一协调,由项目部确定优先施工项,遇到困难现场解决,保证项目整体进度不受影响。同时,采取区域管廊穿管工作与结构安装交替进行,极大减少吊车使用、缩减项目成本。各专业工种之间,互通有无,实现人员、机具共享,尽力提高效率。土建施工需要焊工,项目部就从安装单位调配人员支援,电气仪表配电室、机柜间急需清理,项目部就从其他专业队伍中抽调增援力量,实现整个项目一盘棋的格局,千方百计确保节点目标实现。

坚守“双线” 打造精品

在加快进度、保证工期的同时,质量和安全也是项目部丝毫不能放松的重点,始终坚持安全红线和质量底线管理。

项目参战人员上下一心,克服诸多困难,在施工过程中精心策划,细化施工工艺,采取一系列有针对性的质量保证措施。每周组织全体技术质量管理人员现场巡检,发现一起,通报、整改一起,对整改不力及屡次出现问题的现场管理人员及作业人员加强进行技术交底并采取相应的处罚措施,截止目前项目质量体系运行正常,现场土建、安装总体质量可控。

项目部始终秉承“安全第一”的管理理念,按照公司精细化管理要求,严守安全红线。现场安全负责人带领安全员全天巡查施工现场,查找存在的事故隐患。针对高危作业及时制定安全措施,安排安全员全程在场监督落实。安全月期间,项目部组织全员开展安全月启动仪式及宣誓大会,开展安全知识竞赛答题活动,组织现场应急救援演练,大幅提升了施工人员的安全意识,为项目建设安全保驾护航。

众志成城 千帆竞渡

浙石化项目地处沿海城市气候潮湿,连续降雨加之持续高温,给项目施工带来严重挑战,无论是在大雨连连的天气还是在炎炎烈日下,项目作业人员无人缺席。为减少疫对工期的影响,部分施工人员已有一年的时间没有回过家,参战人员在设备框架中挥汗如雨,在太阳的直射下,汗水延着黑红的脸颊顺流而下,衣服湿透了一次又一次,每个人的工作服上都沾满了斑斑汗迹,结出了盐花。为保证现场施工人员的身体健康,项目部调整作业时间,每天给施工现场送绿豆汤、藿香正气水等防暑降温食品药品。同时,项目部每天设专人关注天气情况,及时将天气变化在群里通报。编制施工防雨方案,依据降雨量及风级程度强化雨季安全管理措施,现场设置防雨棚,储备防雨用具及防雨材料,为项目创造有利施工条件。

前期由于土建工期严重滞后,影响安装施工整体进度,项目部通过近两个月的延点加班、班组目标责任考核、交叉施工统筹协调、增加人力资源等措施,有效扭转了土建工期滞后的不利局面,为安装施工争取了时间。

“现场工期要求紧,天气炎热、雷雨频繁、设备和材料滞后、现场深度交叉作业、人员流动性大、工程量大,这对现场施工组织、安全管理、质量管理等方面都提出了很高的要求。在施工期间,我们对装置区的施工进度进行预判,根据现场需要调整施工工序,加快了施工进度,缩短了施工工期,多次受到业主方的肯定。”项目经理李贵林说。

截止日前,装置机柜间及变电所已投运使用;变电所35kv受电一次成功,土建混凝土总量55376m³已完成98%,土建地坪总量约50000㎡已完成81%,钢结构总量10813吨已完成93%,各类设备总数353台已完成75%,工艺管道焊接385740吋已完成61%,电仪桥架389Km已完成20%,防腐238240㎡已完成37%,保温5310m³已完成12%,13台储罐主体及附件全部完成。

目前,鱼山岛上的这群西北汉子,正鼓足干劲,战高温,斗台风,为完成最后的设备安装、试压、防腐、保温等目标任务,以炽热情怀、心无旁骛,用西北人的那份倔强,一如既往发扬埋头苦干、连续作战的化建铁军精神,为项目投产而努力奋战!

据悉,浙石化4000万吨/年炼化一体化项目分两期建设总规模为 4000万吨/年炼油、800万吨/年对二甲苯、280万吨/年乙烯。二期项目总用地面积9825亩,总建筑面积50万平方米,新建主体工程主要包括2000万吨/年炼油、400万吨/年对二甲苯、140万吨/年乙烯及下游装置,配套工程包括储运工程、公辅工程和环保工程。项目总投资829.3亿元,建设工期为2020-2022年。

PO/SM装置为舟山绿色石化基地一体化项目(二期)重要装置之一,工程涵盖 60万吨/年苯乙烯装置、27万吨/年环氧丙烷。苯乙烯“上承油煤、下接橡塑”,是一种重要的石油化工基础有机原料。该项目的建设将极大改善、优化浙石化的产品结构,大大降低我国对乙二醇、聚烯烃等高端化工原料的进口依赖度,减少苯乙烯进口数量。(李贵林 张勋江)

上一条:用心做事就是对企业的最好回馈——记公司优秀共产党员、公司劳模、650吨汽车吊车长 李晓刚

下一条:陕西化建焊接“特种兵”

版权所有:陕西化建工程有限责任公司

技术支持:陕西化建工程有限责任公司宣传部

陕ICP备06010728号-1 推荐使用1024*768分辨率浏览
